【冷库地坪讲坛】之-26度低温冷库地坪不停库维修篇
今天我想跟大家分享一个真实的案例,这是一家大型外资企业的低温冷库,冷库门口及通道部分混凝土地面已出现严重起砂破损,已经严重影响到叉车的正常通行,客户单位开始是用加厚不锈钢螺纹钢板打膨胀螺丝固定修复,时间一长不锈钢板还是会出现变形,打滑,膨胀螺丝松动脱落等问题,如下图:

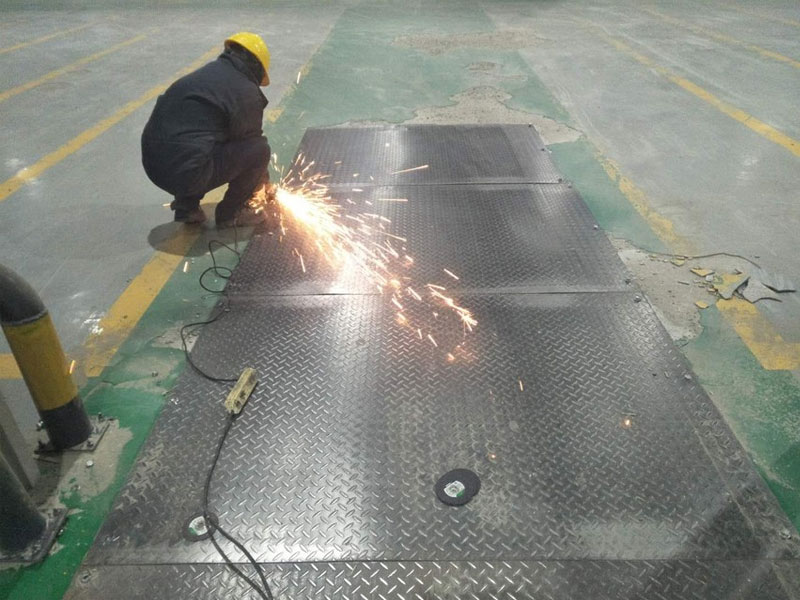

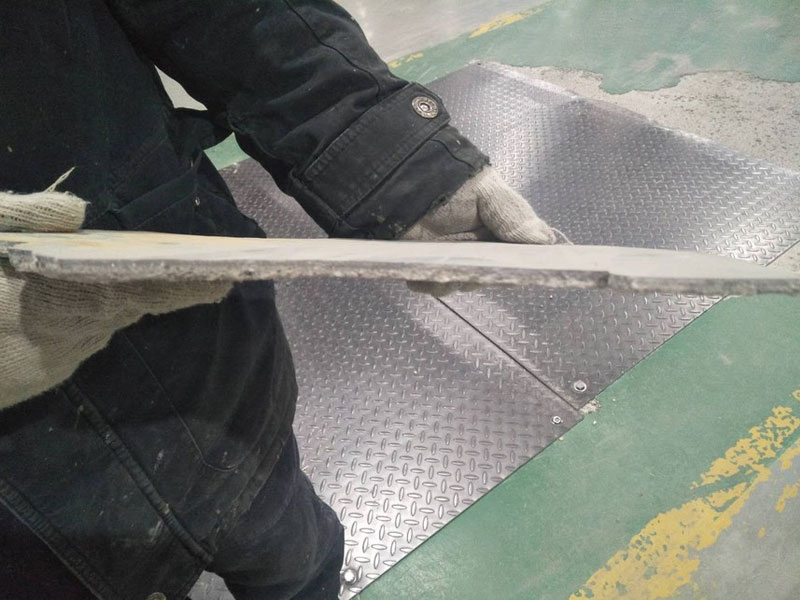

客户在网上找到我们公司,反复确认我们公司在低温冷库修补方面的施工经验和进口材料品质,非常慎重的签定了低温冷库地坪不停库局部维修的施工合同,这张照片是工人在切割不锈钢板上的膨胀螺丝!
客户原地面应该是做了约6毫米左右的聚氨酯砂浆地坪 !
这张图片是不锈钢板拿掉后的混凝土原地面,中间一条约30公分宽的混凝土伸缩缝部分已经全部冻酥了,轻轻一碰混凝土就全部碎完了!(据客户讲中间类似黄沙一样的材料也是一种低温修复材料,显然在正常使用中已经完全粉化了,已经废掉了)

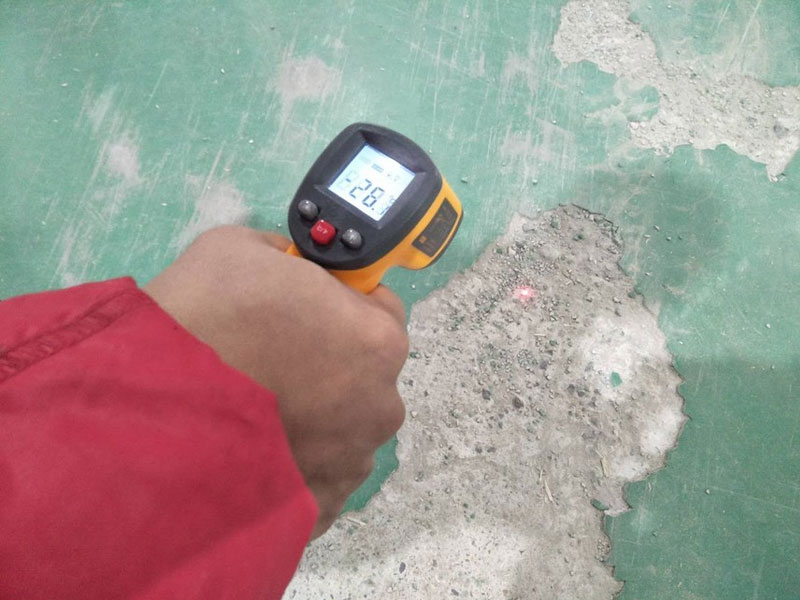

-26度低温冷库地坪不停库维修准备施工!
破损修复区域混凝土定位弹线,用大型进口无尘切割机切缝!
破损部分定位切缝完毕!

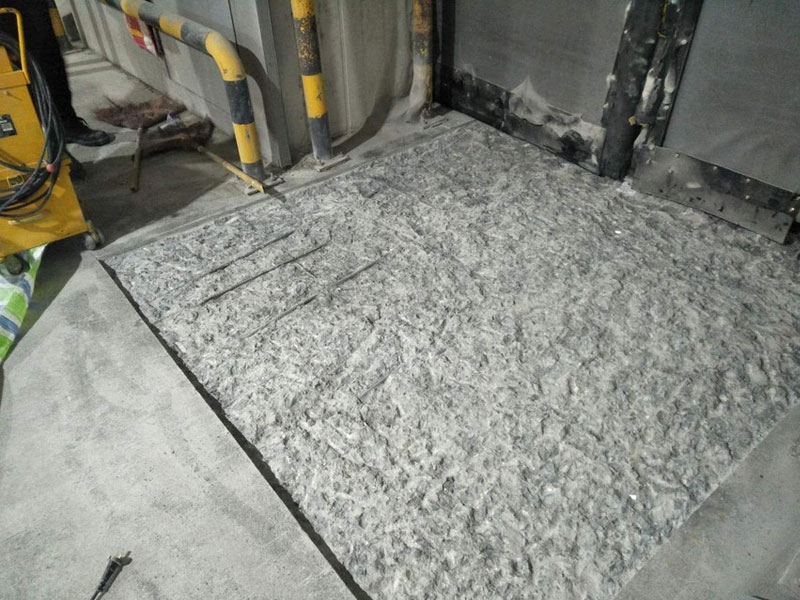

用冲击钻清除破损区域的冻酥混凝土!
如低温冷库内原混凝土浇筑时有5公分找平层,那修复时混凝土要打掉6公分及6公分以上才行!(施工厚度越厚效果会越好)

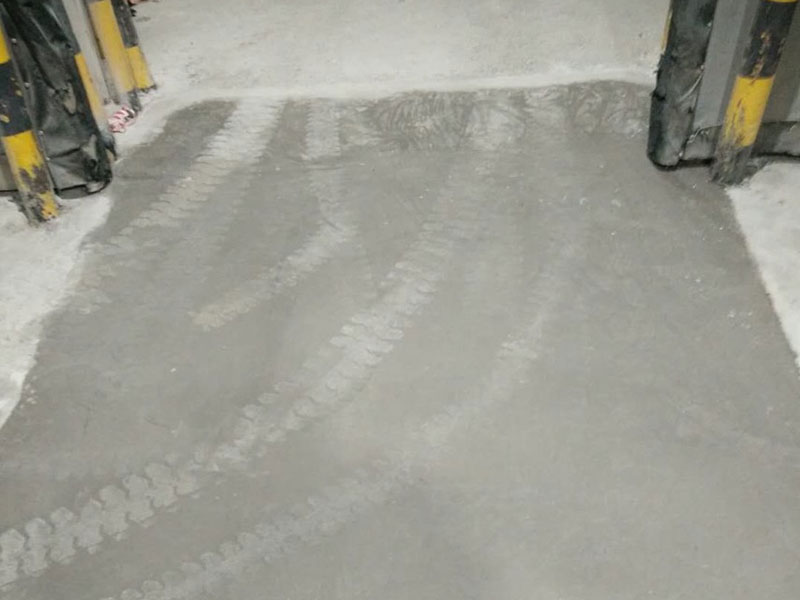

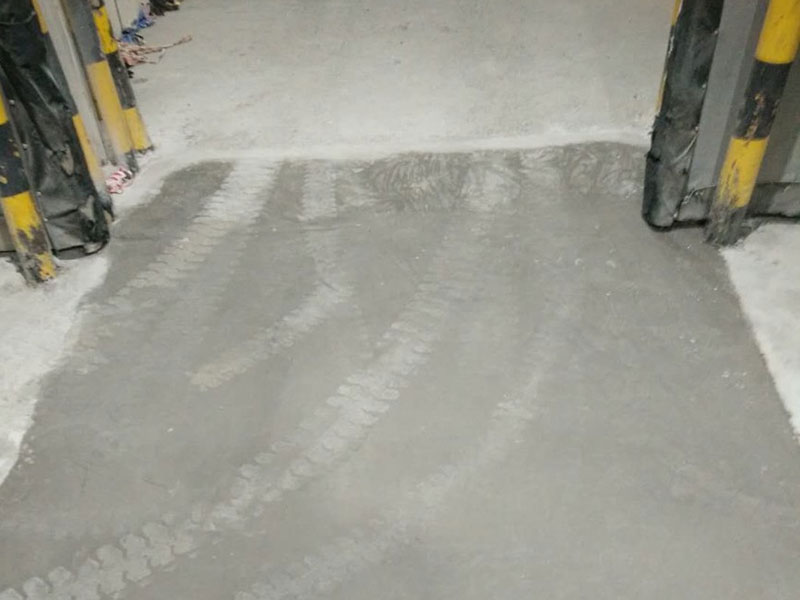

破损混凝土整体打完后,修复区域用大型进口吸尘器整体吸尘,保证地面非常干净没有杂质!
修复材料为:原装进口速凝材料,在低温环境下可操作时间在10分钟内就完全固化,故要做到人多,专业,分工明确,速度快!

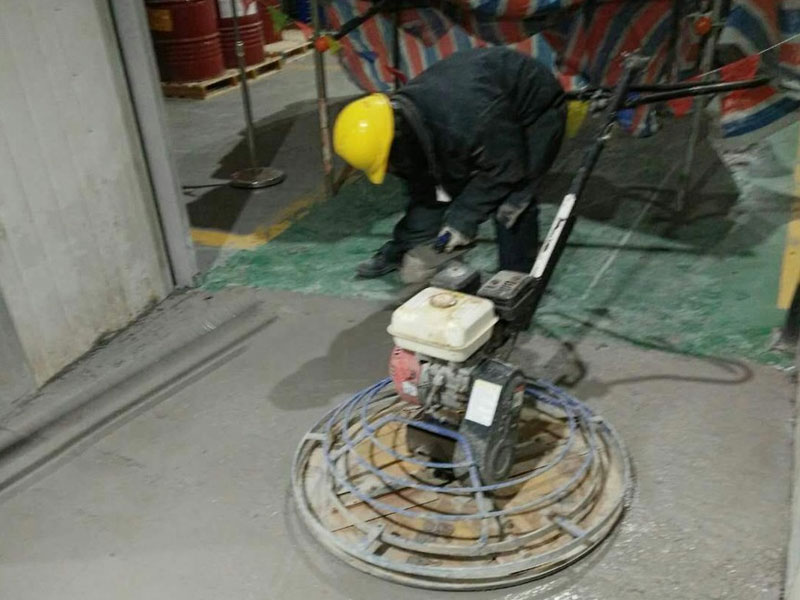

等地面稍凝固后机械整体收光,人工做局部修边!
施工完后用薄膜整体覆盖保养,正常2小时可以上人,8小时叉车液压车可以正常通行,如原地面本身就有伸缩缝或切割缝,在通车前要在原位置切缝!(附:正常修复6平方左右冷库地坪,需要6个工人一天的工作量,再加上施工材料为原装进口速凝材料,故施工成本会非常昂贵,故小邢在这里还是非常鼓励客户在新建冷库时,一定要增加预算,使用美国DPS冷库地坪抗冻融防护系统,这款系统的功能就是抗冻融循环功能(也就是防冻酥)和防开裂(龟裂)功能,保护钢筋不锈蚀和免除冰功能,把冷库地坪的维修率降到低程度!
有一块7个平方的区域维修,我们就是在跟时间赛跑,客户隔天晚上19点把这个区域放给我们,工人加班到临晨3点才结束,当天下午18点叉车就已经开始正常进出了!
